ホーム > 市政情報 > 計画 > 建設局の計画・事業等 > 街路事業 > 都市計画道路 御影山手線・弓場線 整備事業【東灘区】

都市計画道路 御影山手線・弓場線 整備事業【東灘区】

最終更新日:2023年4月18日

ここから本文です。



御影山手線




事業概要

御影山手線は、東灘山麓部を東西に連絡する、延長約1.0キロメートルの都市計画道路です。
現在、深田池バス停前から新田川までの約450メートルの間で、整備に向けて調査・検討を進めています。

都市計画決定
当初の決定日 1946年8月14日(戦災復興院告示第72号)
最新の変更日 2014年2月25日(神戸市告示第675号)
計画幅員(標準) 15メートル
事業認可
当初の認可日 1989年9月16日(兵庫県告示第1357号)
最新の変更日 2017年3月31日(兵庫県告示第359号)
事業区間 東灘区御影山手2丁目(新田川)
 ~東灘区住吉山手4丁目(深田池)
延長 449メートル

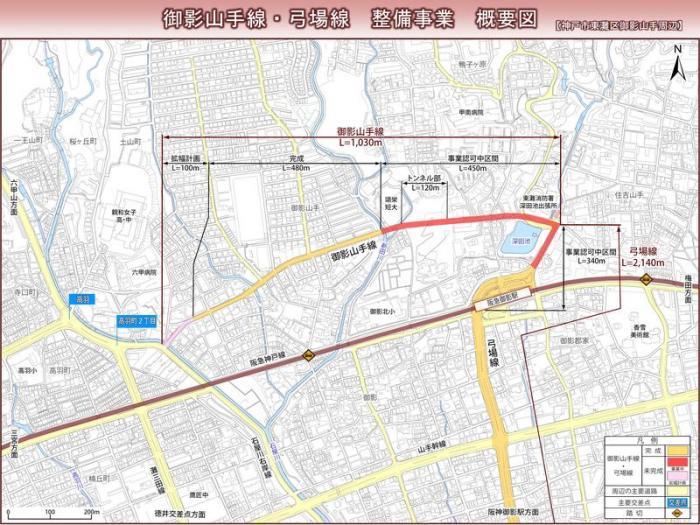

事業位置図
事業区間の位置や整備状況についてはこちら

平面図(御影山手線)

(PDF:1,764KB)

標準断面

断面図(御影山手線)

「御影山手線」の先頭へ戻る



整備効果

  • ゆとりのある幅員により、緊急車両の走行や沿道利用が円滑になります。
  • 広い歩道の設置により、通学路の安全が確保されます。

「御影山手線」の先頭へ戻る



 進捗状況

現在、整備に向けて調査・検討を進めています。

「御影山手線」の先頭へ戻る





整備前の写真

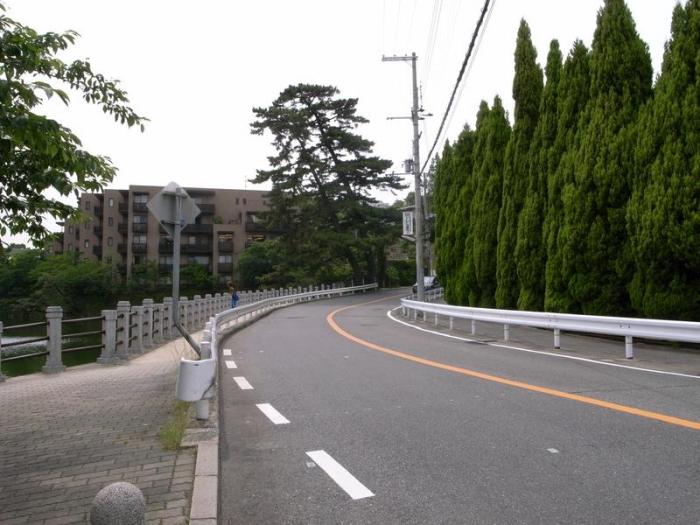

整備前(御影山手1)
深田池北側(撮影方向:東から西)

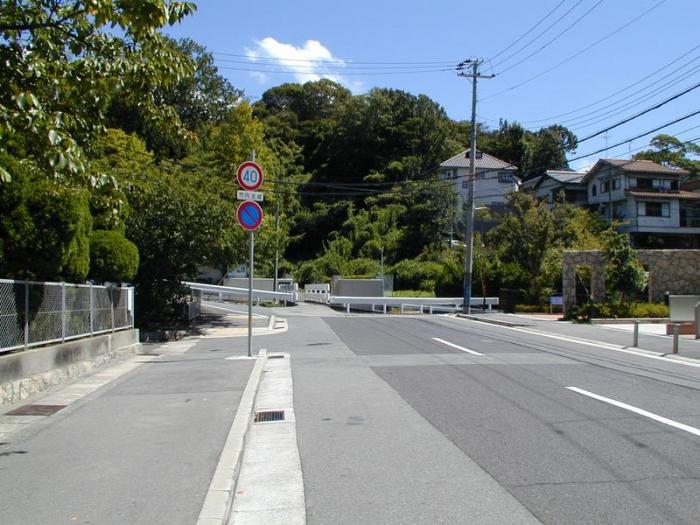

整備前(御影山手線2)
新田川西側(撮影方向:西から東)

弓場線



事業概要

弓場線は、神戸市東部市街地を南北に連絡する延長約2.1キロメートルの都市計画道路です。
2014年3月に阪急御影駅北側の駅前広場が完成し、現在、駅前広場以北(約120メートル)の整備に向け、調査・検討を行っています。

都市計画決定
当初の決定日 1946年5月6日(戦災復興院告示第29号)
最新の変更日 2013年3月5日(神戸市告示第710号)
計画幅員(標準) 14メートル
事業認可
当初の認可日 1995年3月31日(兵庫県告示第533号)
最新の変更日 2017年3月31日(兵庫県告示第360号)
事業区間 東灘区御影2丁目(阪急電鉄交差部)
 ~東灘区住吉山手2丁目(深田池北側)
延長 336メートル
駅前広場 2,960平方メートル
事業位置図
事業区間の位置や整備状況についてはこちら

平面図(弓場線)

(PDF:1,762KB)

標準断面

断面図(弓場線)

「弓場線」の先頭へ戻る



整備効果

  • ゆとりのある幅員により、緊急車両の走行や沿道利用が円滑になります。
  • 広い歩道の設置により、通学路の安全が確保されます。



進捗状況


1995年度 事業着手
2014年3月 阪急御影駅北側の駅前広場が完成
現在 駅前広場以北の約120メートルの整備に向け、調査・検討中

「弓場線」の先頭へ戻る



整備前後の写真

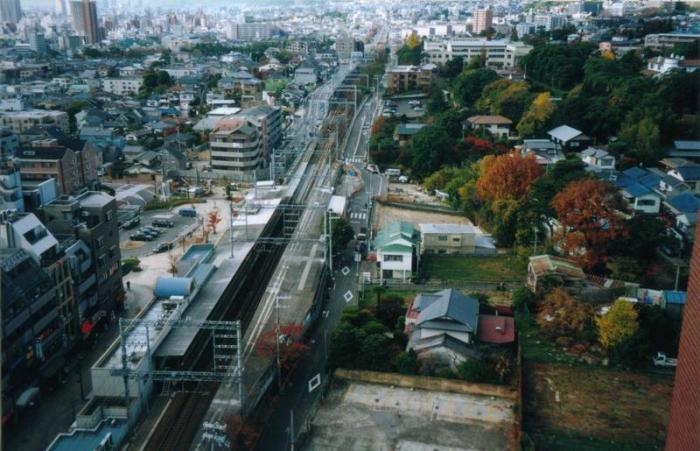

整備前の状況(阪急御影駅付近)

整備前(駅前広場)

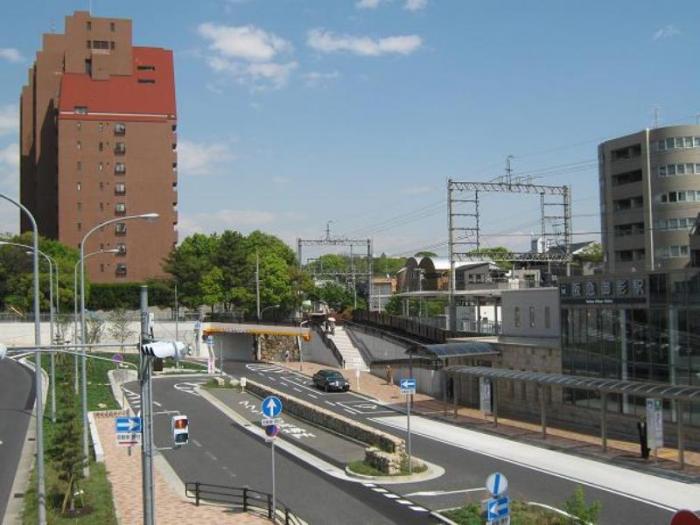

整備後の状況(阪急御影駅付近)

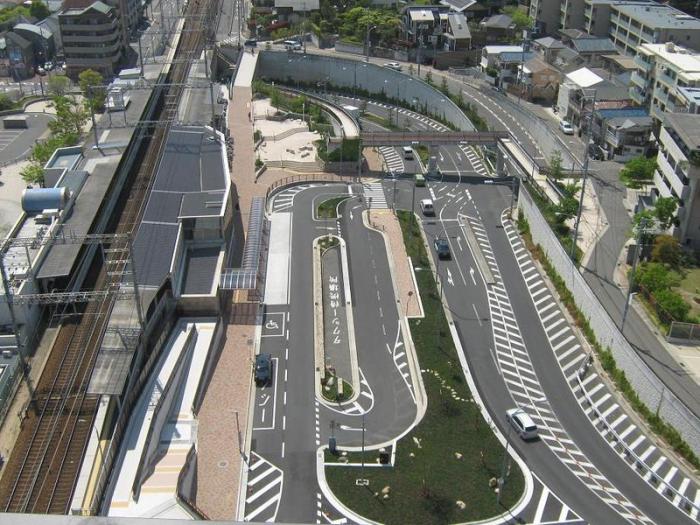

整備後(駅前広場1)


整備後(駅前広場2)

整備前の状況(駅前広場以北)

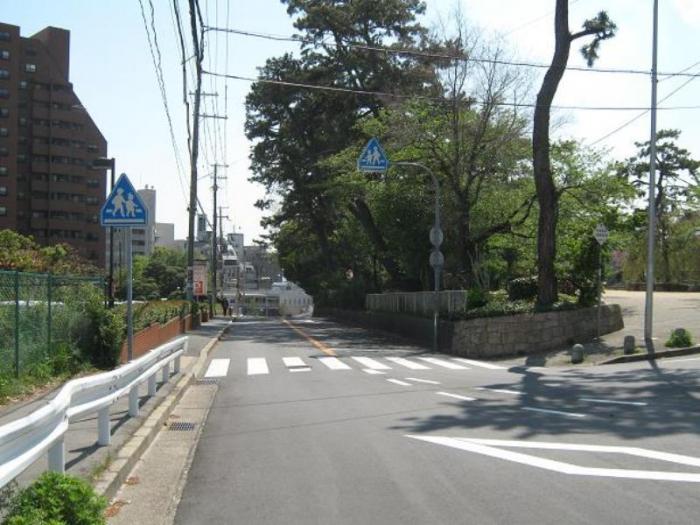

整備前(弓場線)
深田池北側交差点(撮影方向:北から南)

整備後のイメージ(駅前広場以北)

整備後(弓場線)

「弓場線」の先頭へ戻る

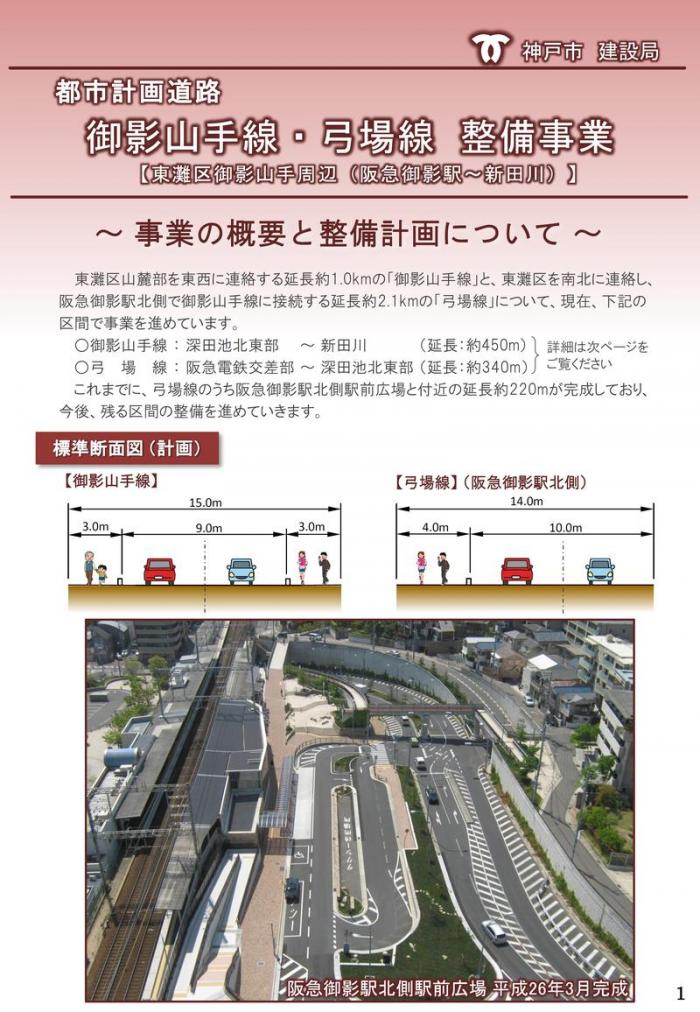

リーフレット「都市計画道路 御影山手線・弓場線 整備事業」

リーフレットのダウンロードはこちら
リーフレット(PDF:3,440KB)

ページの先頭へ戻る

お問い合わせ先

建設局道路工務課
