ホーム > くらし・手続き > 交通・空港 > 道路・駐車場 > 開発等に伴う道路協議(都市計画法第32条等協議・設計協議) > 開発等における事前相談・主な協議内容(道路)
最終更新日:2022年9月12日
ここから本文です。
開発等における主な協議内容は、神戸市開発事業に関する技術基準(PDF:1,919KB)(以下技術基準)における
①進入道路・・・・幹線道路(歩車道分離されたセンターラインのある幅員9.5m以上の道路)から開発事業地に至る道路
②接する道路・・・開発地に接している道路
③新設道路・・・・開発地内に新たに設置する道路
④道路交差部の隅切り・・・視距等の確保のため角地の土地の角を切り取って道路状にしたもの
⑤里道・水路・・・公図上、「道」や「水」と表記されるもの
⑥乗入れ施設・・・道路外施設の出入りにために設置される施設
などがあります。それらについて、事前に下記資料の調査及び土地利用の計画のうえ、道路計画課までご相談ください。
資料 |
確認事項 |
取得先 |
1位置図(白地図) |
周辺状況 |
|
2認定路線網図 |
公道の位置 |
|
3道路台帳平面図 |
公道の幅員 |
|
4建築基準法上道路情報 |
進入道路の経路 |
|
5公図の写し |
里道・水路 |
法務局 |
6公道(里道)や水路の 用地境界に関する資料 |
審査にかかる道路等の状況や位置・幅員(計画地及びその体側地や進入道路) |
換 地 図・・・都市局用地活用推進課 境界明示図・・・建設局道路管理課、河川課 開発登録簿・・・都市計画課 |
7現地写真 |
接する道路や進入道路の幅員や、周辺の道路状況 |
現地調査(幅員の実測含む)を行ってください |
8土地利用計画図 |
建物の配置、車両乗入位置 |
― |
その他必要に応じて別途資料の提出を求めることがあります。
(リンク)開発等における事前相談・主な協議内容(道路)(PDF:944KB)
(参考図)道路基準の説明
道路に関する総則、用語、種別等については、技術基準第3,4,5条をご参照ください。
技術基準第9,10,11,12条については、都市計画課へご相談ください。

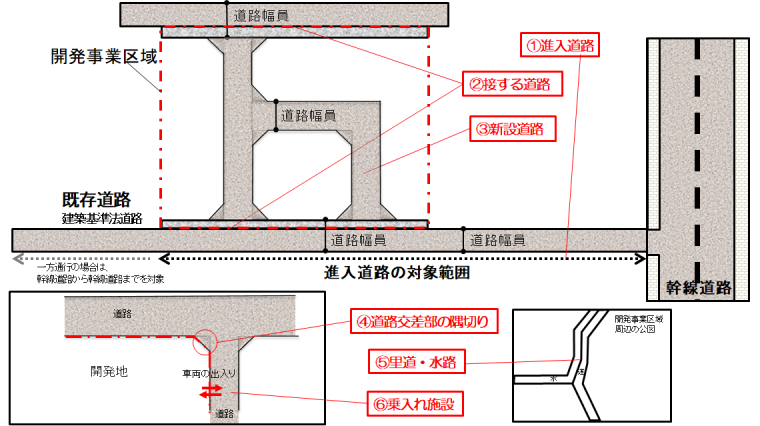

幹線道路から開発事業地に至る既存道路を「進入道路」といいます。進入道路が私道となる場合は都市局都市計画課へご相談ください。

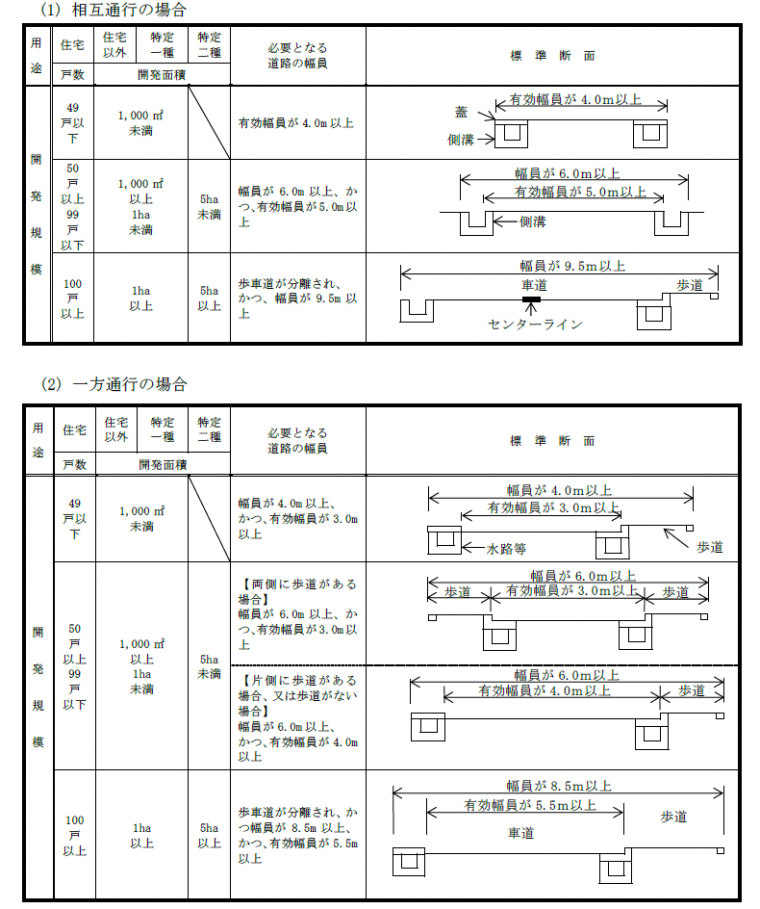

進入道路として必要な幅員は下図のとおりとなり、不足する場合は道路拡幅が必要となります。
※幹線道路:歩車道が分離されたセンターラインのある幅員9.5m以上の道路
※区画整理事業等の完了区域における進入道路の幅員は、戸数99戸以下(1ha未満)までは、戸数49戸以下(1,000平方メートル未満)の基準を適用することができます。
※ワンルームタイプの 進入道路対象 戸数は、計画戸数を 2.6 で除した 数 と なります 。
【注意点】
開発地に接している道路を「接する道路」といいます。
接する道路が6m(4m)未満の場合、拡幅が必要となります。
拡幅に必要な幅員は、中心後退3m(2m)以上です。
ただし、道路の対側地において、1m以上の水路や河川その他の公共公益的施設・がけ地・池・鉄道・高架道路等がある場合、又は、既に開発における道路の後退済みの場合は一方後退6m(4m)となります。
【注意点】
開発地内に新たに設置する道路を「新設道路」といいます。
新設道路には主に
〇開発事業者等によって維持・管理する「承認道路」(私道)
〇道路法に基づく道路とし、神戸市に帰属する「帰属道路」(公道)
があります。
【注意点】

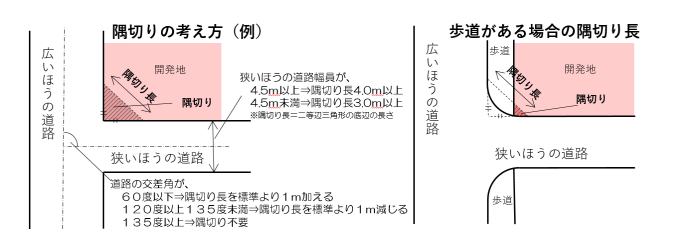

視距等の確保のため角地の土地の角を切り取って道路状にしたものを隅切りといいます。
開発地が角地である場合、道路幅員に応じた隅切りを設ける必要があります。
(参考図)
開発地またはその周辺に里道・水路がある場合、廃止・付け替えまたは拡幅が必要となる場合があります。詳しくは、建設局道路管理課および道路計画課または河川課にご相談ください。
開発等において、車両が車庫等の道路外の施設又は場所に出入する場合は、歩道部分からの乗入れが無いように計画するものとしています。また、乗入れ施設については、乗入れ施設設置基準(神戸市建設局)に基づき、
を交通安全、道路管理等の観点から、特に支障がないと認められる場所へ計画してください。
【注意点】
そのほか必要となる技術基準については「神戸市開発事業の手続及び基準に関する条例」技術基準(PDF:1,919KB)などをご参照ください。
